Høydebassenget er en sentral og første del av et større arbeid med oppgradering av hovedvannforsyningen i kommunen. Tiltaket er viktig for å sikre en trygg og fremtidsrettet infrastruktur.

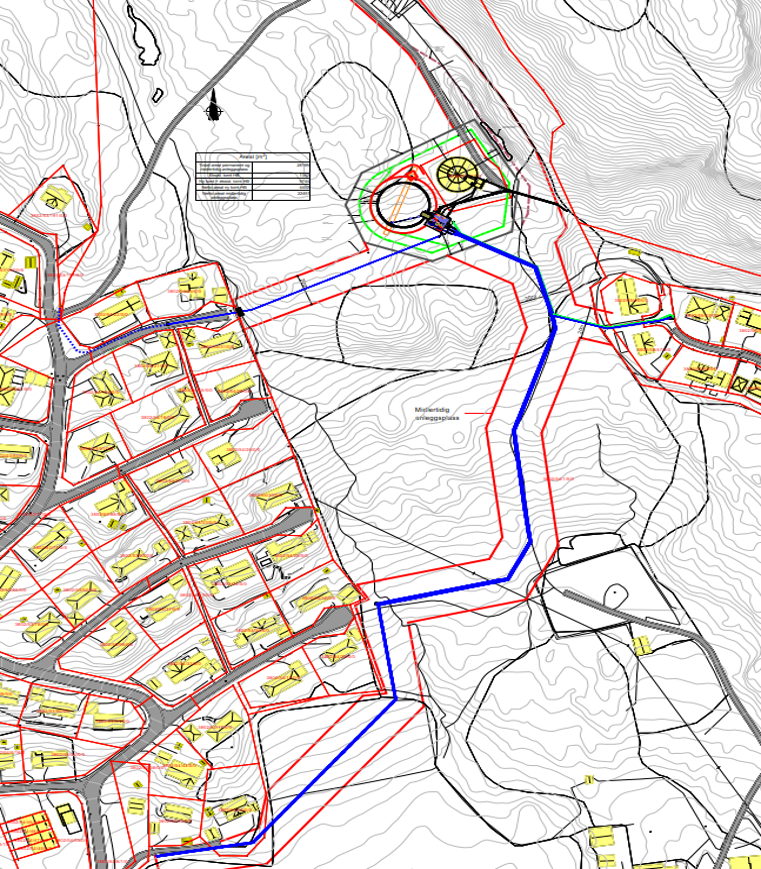

Tilførselsledninger (rørtraseer) i blått, Nytt høydebasseng med ventilkammer (sort sirkel), midlertidig riggareal like nord for kartutsnitt – adkomst til hoved anleggsområdet lik dagens atkomst inn fra øvre del av Solliveien (nord for Erleveien).Tidsperiode
Arbeidene planlegges gjennomført i perioden fra juni 2026 til høsten 2027.
Oppstart av tyngre grunnarbeider og sprengning skjer fra august 2026.
Normal arbeidstid vil være hverdager kl. 7–19. Eventuelle avvik varsles særskilt.
Se nederst i artikkel for oversikt over hva som skjer når.
Hva vil naboer merke?
Naboer kan i perioder oppleve:
- Støy fra maskiner og anleggsarbeid
- Økt anleggstrafikk
- Midlertidig redusert fremkommelighet
- Vibrasjoner ved sprengingsarbeider
Vi beklager ulempene arbeidene måtte medføre, og takker for forståelsen. Vi vil gjøre vårt beste for å begrense ulempene.
Trafikk og adkomst
Det kan bli midlertidige endringer i trafikkmønster og adkomst. Adkomst til boliger og eiendommer vil opprettholdes så langt det er praktisk mulig. Eventuelle stengninger eller større avvik varsles på forhånd.
Sikkerhet
Vi ber alle om å holde god avstand til anleggsområdet, respektere de inngjerdinger og sikkerhetstiltak som vil bli etablert. Vi i prosjektledelsen vil følge opp alle aktører på byggeplass slik at det tas særlig hensyn til barn, myke trafikanter og naboer.
Anleggsområdet vil i hovedsak gjerdes inn – men for deler av grøftetraseen vil kun risikofylte områder sperres av.
Bygningsbesiktigelse
Eiendommer innenfor ca. 100 m fra områdene det skal sprenges vil kontaktes for eiendomsbesiktigelse før oppstart. De eiendommer dette gjelder vil kontaktes av Entreprenør for nærmere avtale om gjennomføring.
Det vil plasseres ut vibrasjonsmålere på enkelte utvalgte områder (grunnmurer) som fastsettes etter gjennomført bygningsbesiktigelse i hele området.
Sprengning av fjell i nabolaget
Avfyring av salver varsles ved bruk av kraftig sirene i ca. 1 minutt. Sirenen slås av først etter avfyring av salve. Det forekommer dessverre forskjellige sirener i bruk for tiden pga endret regelverk og treghet i å tilpasse seg dette. I hovedsak tre sirener er i bruk:
- Langtrukken sirene som avsluttes med tre korte støt (gammel/ mest kjent)
- Pulserende/støtende sirene som avsluttes med et langtrukket støt (gammel)
- Sirene med korte støt (ny og den som er i gjeldende regelverk)
Høydebasseng Solli
Fase en: juli til september 2026
Forberedende arbeider. Tilrigging brakker, hugst, vegetasjonsfjerning samt riving av eldre damkonstruksjon
Fase to: august til november 2026
Sprengningsarbeider ved basseng og for deler av grøftetraseer, massetransport intern (fylling av eldre drikkevannsreservoar), massetransport ekstern (masseoverskudd).
Fase tre: oktober 2026 til mars 2027
Betongarbeider høydebasseng, ledningsarbeider tilførselstrase.
Fase fire: februar til juni 2027
Øvrige bygningsmessige og tekniske arbeider høydebasseng.
Fase fem: juni til september 2027
Innredningsarbeider, teknisk utstyr innvending – fylling, klargjøring + utvendig arrondering, gjerder.
Kontaktinformasjon
Byggherre: Holmestrand kommune
Prosjektleder: Ronny Jacobsen
Telefon: 90 20 20 26
E-post: ronny.jacobsen@holmestrand.kommune.no
Entreprenør: PEAB Bygg AS
Anleggsleder: Øystein Straume
Telefon: 46 62 03 09
E-post: oystein.straume@peab.no
Byggeleder: Norconsult Norge AS
Einar Hasaas Klavenes
Telefon: 95 42 06 67
E-post: einar.klavenes@norconsult.co
